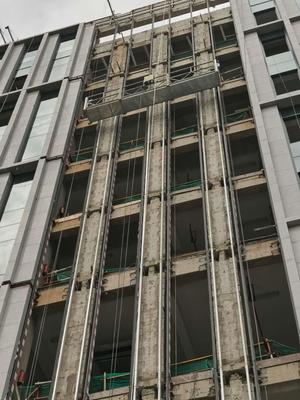

一、项目概况
本项目为浙江财经大学文华校区改扩建工程一期综合楼工程,本期月报重点报告2020年1月至3月期间建筑幕墙工程的进展情况。综合楼作为校区核心建筑,其幕墙工程对于整体建筑形象、节能环保及使用功能至关重要。报告期内,项目主要处于幕墙深化设计、材料采购及部分前期施工准备阶段。
二、2020年1-3月主要工作内容
1. 深化设计与图纸会审(1月上旬-2月中旬):
* 幕墙专业分包单位根据主体结构施工图及建筑效果图,完成了幕墙系统的深化设计工作,包括玻璃幕墙、铝板幕墙及石材幕墙的详细节点图、大样图及加工图。
- 组织建设单位、设计总包、监理单位及主体施工单位对幕墙深化图纸进行了联合审查,针对结构与幕墙的衔接、预埋件定位、防水构造等关键问题进行了深入讨论并形成会议纪要,图纸已于2月下旬正式确认并下发。
- 材料采购与加工(2月下旬-3月):
- 根据确认的图纸及工程量清单,启动了主要材料的采购工作。已完成首批铝合金型材、玻璃(部分为LOW-E中空玻璃)、铝单板及石材样板的选定与封样工作,并签订了部分材料采购合同。
- 材料加工厂已开始进行首批型材的挤压、玻璃的深加工(钢化、中空合成等)及铝板的钣金加工。
- 施工准备与预埋件复核(3月):
- 幕墙施工队伍已初步进场,完成了临时设施搭建及施工机具的部分准备工作。
- 配合主体结构施工进度,对前期已施工的结构预埋件位置、规格、数量进行了全面复核与测量,对存在偏差的部位进行了记录并制定了整改方案,为后续龙骨安装奠定了基础。
- 编制并报审了详细的《幕墙工程施工组织设计》及《专项施工方案》,重点明确了测量放线、龙骨安装、面板安装、打胶密封等工序的工艺及质量控制要点。
三、进度情况分析
计划进度:按照总体施工进度计划,本期应完成幕墙深化设计、主要材料招标采购及部分预埋件复核工作。
实际进度:实际进度基本符合计划要求。深化设计图纸按时完成并获批准;材料采购按计划推进,但受春节假期及年初疫情影响,部分材料的生产与运输周期略有延长;预埋件复核工作已全面展开。
* 偏差分析:总体进度可控,无明显滞后。主要潜在风险在于后续材料供应的持续性与疫情可能对劳动力组织及物流造成的影响。
四、质量与安全管理情况
1. 质量管理:
* 严格执行材料样板封样制度,确保进场材料与设计及封样一致。
- 加强图纸交底与技术复核,确保施工人员理解设计意图。
- 对预埋件复核数据建立台账,作为后续施工的重要依据。
- 安全管理:
- 对进场施工人员进行了三级安全教育及幕墙高空作业专项安全技术交底。
- 检查了拟用吊篮、脚手架等高空作业设备的报审情况,确保手续齐全。
- 施工现场设置了必要的安全警示标志,并配备了足量的安全防护用品(如安全带、安全帽等)。
五、存在问题与建议
1. 存在问题:
* 受全国性新冠疫情影响,2月份部分工作(如材料加工、人员返岗)受到短暂影响。
- 主体结构个别区域的预埋件存在局部偏差,需进行整改。
- 解决措施与建议:
- 已制定疫情防控应急预案,并储备了必要的防疫物资,将密切关注疫情发展及政策,动态调整施工安排,加强与材料供应商的沟通,确保供应链畅通。
- 对于预埋件偏差问题,已与主体施工单位协调,将按既定整改方案在后续工序中予以修正。建议在后续主体施工中加强过程检查,减少预埋偏差。
六、下月(4月)工作计划
1. 完成首批主要材料(型材、玻璃、铝板)的进场验收工作。
2. 全面展开测量放线工作,精确定位幕墙安装基准线。
3. 开始进行首段(或示范区域)幕墙龙骨的安装施工。
4. 继续加强现场安全文明施工管理,特别是高空作业和临边防护。
5. 持续跟进材料后续批次的加工与供应进度。
七、结论
2020年第一季度,幕墙工程在设计、采购及施工准备方面取得了阶段性成果,为后续大面积安装打下了坚实基础。项目团队将积极应对疫情等外部挑战,严格控制质量与安全,确保工程按计划稳步推进。
